Matrice des responsabilités BIM v1.0 - Guide BIM Luxembourg CRTI-B.

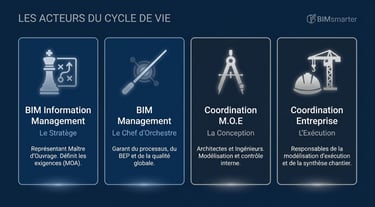

Les 4 acteurs clés du BIM : Info Management, BIM Management, MOE et Entreprise.

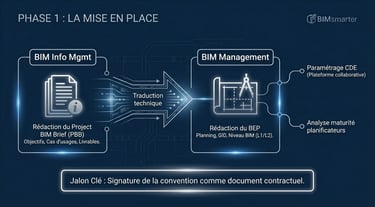

Phase 1 BIM : Rédaction du PBB, du BEP et paramétrage du CDE.
Cycle de coordination et contrôle qualité BIM piloté par le BIM Manager.

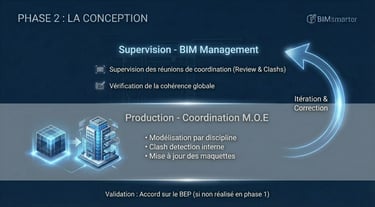

Phase 2 Conception : Supervision BIM Management et production de la MOE.

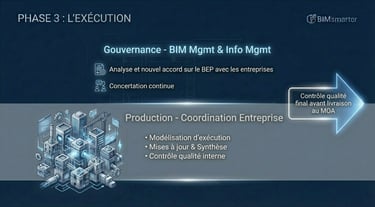

Phase 3 Exécution : Synthèse entreprise et contrôle qualité final pour le MOA.
Matrice d'intensité des rôles BIM par phase de projet au Luxembourg.
Citation BIM : Une responsabilité définie est un risque évité (CRTI-B).

En bref : la matrice de responsabilités du Guide BIM Luxembourg distingue quatre rôles, dont deux côtés distincts. L'Information Manager travaille pour le maître d'ouvrage et formalise ses exigences dans le PBB. Le BIM Manager y répond par le BEP et audite l'intégrité des maquettes, sans être chef de projet. Le BIM Coordinator supervise les modeleurs de son organisme et assure les échanges inter-disciplines. Le BIM Modeler produit les maquettes conformes.

Pourquoi la répartition des rôles est le premier point de litige

Sur un projet luxembourgeois, les conflits de coordination naissent rarement d'un problème technique. Ils naissent d'un flou sur qui valide quoi. Un export IFC arrive incomplet : est-ce au modeleur de le reprendre, au coordinateur de discipline de l'avoir contrôlé, ou au BIM Manager de l'avoir refusé à l'entrée du CDE ? Sans réponse écrite avant le démarrage, cette question se règle en réunion, projet après projet, au prix du temps de tout le monde.

Le CRTI-B a publié pour cela une matrice de responsabilités BIM en version 1.0, qui accompagne le Guide d'application BIM luxembourgeois. Elle ne laisse pas beaucoup de place à l'interprétation.

Quels sont les quatre rôles définis par le référentiel luxembourgeois ?

La distinction structurante n'est pas entre les quatre titres, elle est entre les deux côtés de la table.

  • L'Information Manager, côté maîtrise d'ouvrage. Il formalise les exigences du maître d'ouvrage dans le PBB et vérifie la conformité des livrables reçus. C'est le gardien des exigences d'information, celui qui dit ce qui est attendu et qui constate si c'est livré.
  • Le BIM Manager, côté maîtrise d'œuvre ou entreprise. Il rédige le BEP en réponse au PBB et vérifie qu'il est respecté. Point souvent mal compris : ce n'est pas un chef de projet. Son rôle est d'audit et de conseil, limité à l'intégrité des maquettes BIM. L'analyse et l'exploitation des résultats restent sous la responsabilité de l'OPC ou du chef de projet.
  • Le BIM Coordinator. Il supervise les modeleurs de son propre organisme et assure les échanges avec les autres disciplines. C'est le rôle qui absorbe la complexité quotidienne de la synthèse.
  • Le BIM Modeler. Il produit les maquettes conformes aux conventions définies. Son travail est mesurable, à condition que ces conventions existent et soient contrôlables.

Comment s'enchaînent le PBB, le BEP et les fiches de suivi ?

La chaîne documentaire tient en trois documents, et chacun a un auteur unique.

Le PBB, ou Project BIM Brief, est écrit par le maître d'ouvrage. Il pose les usages BIM retenus, les niveaux GID attendus par jalon et le CDE utilisé. Le BEP est la réponse du BIM Manager : il reprend le PBB, le complète et l'adapte aux capacités réelles des équipes, puis prend une valeur contractuelle. Entre les jalons, les fiches de suivi enregistrent l'avancement par actions identifiées : rappels de livrables, informations à compléter, points de management. Les trois modèles sont fournis gratuitement en annexe du guide, ce que beaucoup d'équipes ignorent encore en partant d'une feuille blanche.

Le détail du système GID et des 21 usages types est décrypté dans notre analyse du Guide BIM Luxembourg.

Comment l'intensité des rôles varie-t-elle selon la phase ?

La matrice CRTI-B ne répartit pas les rôles de façon uniforme sur toute la durée du projet, et c'est son apport le plus utile.

  • Phase 1, préparation. L'effort est concentré côté maîtrise d'ouvrage et BIM Management : rédaction du PBB, réponse par le BEP, paramétrage du CDE. Les modeleurs ne sont pas encore mobilisés.
  • Phase 2, conception. La production bascule vers la maîtrise d'œuvre, le BIM Management passe en supervision et en contrôle qualité par cycles.
  • Phase 3, exécution. L'entreprise prend la synthèse, et le contrôle qualité final est rendu au maître d'ouvrage. C'est la phase où un rôle mal attribué coûte le plus cher, parce que les corrections touchent le chantier.

Les trois erreurs qui reviennent le plus souvent

Confondre BIM Manager et chef de projet. C'est l'erreur la plus fréquente, et le guide est explicite sur ce point. Confier au BIM Manager l'arbitrage technique et le pilotage de planning revient à lui demander de valider son propre audit.

Nommer un rôle sans lui donner de moyen de contrôle. Un coordinateur BIM qui ne peut pas refuser un fichier à l'entrée du CDE n'a pas de rôle, il a un titre. Le pouvoir de bloquer un passage de statut est la contrepartie de la responsabilité.

Recopier le BEP du projet précédent. La matrice n'a de valeur que si elle décrit les acteurs réels du projet en cours, avec leurs capacités réelles. Un BEP hérité décrit une organisation qui n'existe pas.

Par où commencer sur votre prochain projet

Reprenez la matrice CRTI-B, remplacez les intitulés génériques par des noms de personnes, et faites valider ce document par chaque organisme concerné avant le kick-off. Une responsabilité qui n'est portée par personne de nommé n'est pas attribuée. Pour construire cette organisation sans partir d'une page vide, le Workflow Generator produit la matrice et le processus associé à partir des référentiels applicables au Luxembourg, et le Document Generator génère les documents cadres conformes ISO 19650.

Ce qui fait échouer un projet BIM au Luxembourg, ce n'est presque jamais le référentiel. C'est le moment où deux personnes pensent chacune que l'autre validait.

À propos de l'auteur.

Renaud Climent est BIM Coordinator MEP, plus de 10 ans de terrain au Luxembourg et en Belgique. Cursus complet CRTI-B (Bases, Référent, Modeleur, Coordinateur), formé Solibri, BIMcollab et Revit MEP, certifié en IA. Fondateur de BIMsmarter.eu, il code ses propres outils pour automatiser les tâches BIM chronophages. Contact : contact@bimsmarter.eu
