Calculer le ROI du BIM sur votre projet : méthode et outil gratuit
Comment chiffrer le retour sur investissement du BIM sur un projet de construction ? Méthode basée sur des études académiques et calculateur gratuit BIMsmarter.
BIMSMARTER
TL;DR : Le BIM génère en moyenne 5 à 10% d'économies sur le coût construction, selon les études académiques publiées. Le problème, c'est que personne ne sait calculer ce chiffre pour son propre projet. BIMsmarter propose un calculateur ROI gratuit qui prend vos paramètres réels (budget, type de projet, tarif horaire, complexité MEP) et produit une estimation défendable en réunion de direction.
Pourquoi personne ne chiffre le ROI du BIM en réunion de budget ?
Soyons clairs : la majorité des présentations BIM à la direction se terminent par un silence gêné. "Combien ça coûte ?" "Quel est le retour ?" Et là, rien. Pas de chiffre. Pas de projection. Juste des promesses vagues sur "l'amélioration de la collaboration".
Ce n'est pas un problème de compétence technique. C'est un problème de méthode. Les études académiques existent, les données sont publiées, mais elles restent enfermées dans des PDF que personne ne lit. Et quand on les lit, les chiffres ne correspondent jamais au projet qu'on a sur la table.
Résultat : les budgets BIM passent (ou ne passent pas) sur la base d'intuitions. C'est un problème structurel dans le secteur AEC, au Luxembourg comme partout en Benelux.
Que disent réellement les études académiques sur les économies BIM ?
Les données existent et elles convergent. Voici ce que la recherche documente :
Azhar (2011) : la détection de clashes via BIM peut réduire les conflits de conception jusqu'à 80% et accélérer les délais de 10 à 30%. Les ROI mesurés sur dix projets variaient entre 140% et 39 900%, selon la méthodologie utilisée (source).
Lu et al. (2014) : sur des projets de logement public à Hong Kong, le BIM a augmenté l'effort en phase conception de 46%, mais réduit le coût au m² en phase chantier de 8,6%. Bilan net : 6,92% d'économies globales sur le cycle AEC (source).
CII (2005) : le Construction Industry Institute documente un coût moyen du rework à 5% du coût total construction, avec une fourchette de 0 à 25% selon les projets (source).
Abdelbary et al. (2020) : certains projets utilisant le BIM rapportent une réduction de 90% des RFI et une diminution significative du rework et des ordres de modification (source).
Zhang & Wang (2009) : le BIM peut réduire le rework à 0,2% de la valeur du projet, contre 5% sans BIM (source).
Le problème avec ces chiffres ? Un hôpital en Benelux avec 40% de MEP, ce n'est pas un immeuble de bureaux à Hong Kong. Les pourcentages changent en fonction de la complexité technique, de la maturité BIM de l'équipe et du contexte contractuel local.
Comment calculer le ROI BIM propre à votre projet ?

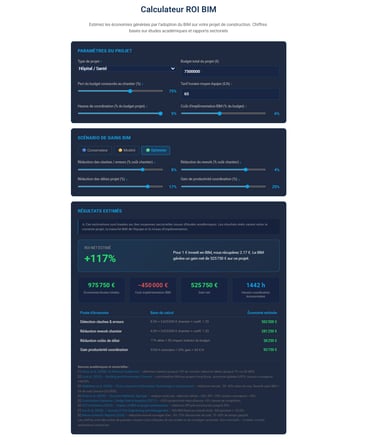

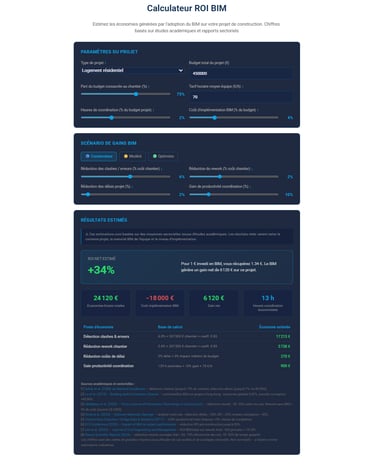

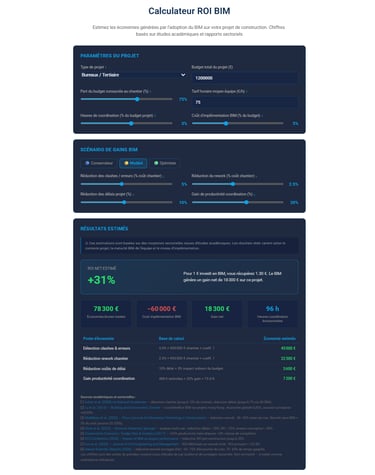

Pour passer des moyennes académiques à un chiffre défendable, il faut injecter les variables de votre projet. C'est exactement ce que fait le calculateur ROI BIM de BIMsmarter.
Les paramètres d'entrée :
Type de projet : la complexité MEP d'un hôpital ou d'un data center n'a rien à voir avec du logement résidentiel. Le calculateur ajuste les coefficients en conséquence.
Budget total et part chantier : la base sur laquelle les pourcentages d'économies s'appliquent.
Tarif horaire réel de l'équipe : pour chiffrer les heures de coordination économisées en euros.
Heures de coordination en % du budget : variable critique, souvent sous-estimée.
Trois scénarios : conservateur, modéré et optimiste, pour donner une fourchette réaliste à la direction.
Les résultats en sortie : économies estimées par poste (clashes évités, rework chantier, délais, productivité coordination), coût d'implémentation BIM, gain net, et ROI en pourcentage. Toutes les formules sont adossées aux études citées plus haut.
D'après une étude Springer publiée en 2025, le BIM réduit en moyenne les délais projet de 20%, les coûts de 15%, les erreurs de conception de 30% et les RFI de 25% (source). Ce sont ces ordres de grandeur que le calculateur traduit en euros sur votre projet.
Un outil, pas un audit : quelle est la limite du calculateur ?
Soyons honnêtes : un calculateur en ligne ne remplace pas une analyse d'implémentation BIM sérieuse, avec audit de maturité, plan de déploiement et formation des équipes. Ce n'est pas l'objectif.
L'objectif, c'est d'avoir un chiffre défendable avant la prochaine réunion de budget. Un chiffre basé sur des études publiées, pas sur du vent. Un chiffre avec trois scénarios, pas une promesse unique. Un chiffre qui parle le langage de la direction : euros, pourcentage, retour sur investissement.
Si vous êtes BIM Coordinator ou BIM Manager au Luxembourg ou en Belgique, vous savez que le plus dur n'est pas de faire du BIM. C'est de convaincre les décideurs de financer le BIM. Et pour convaincre, il faut des chiffres.
Ce que ça change concrètement pour un projet au Luxembourg
Prenons un exemple : un projet de bureau de 25 millions d'euros au Luxembourg, avec 60% de part chantier (15 M€). Avec un scénario modéré basé sur les études citées, les économies potentielles se décomposent ainsi :
Réduction des clashes : 3 à 5% de la part MEP (soit 150 000 à 250 000 € sur un projet à 30% de MEP)
Diminution du rework : 2 à 3% du coût chantier (300 000 à 450 000 €)
Gain de productivité coordination : 15 à 25% des heures de coordination économisées
Réduction des délais : 1 à 2 semaines sur un planning de 18 mois (estimation terrain)
Face à un coût d'implémentation BIM de 100 000 à 200 000 € (logiciels, formation, coordination), le ROI net se situe entre 150% et 400%. Ces chiffres s'alignent avec la fourchette de 10 à 25% de ROI global documentée par Fieldwire (Hilti).
Et si vous gérez vos documents BIM avec le Document Generator de BIMsmarter conforme ISO 19650, vous partez avec une base de nommage solide qui élimine une source fréquente de rework documentaire.
Conclusion : arrêtez de vendre le BIM sur des promesses
Le vrai problème de l'adoption BIM en Benelux, ce n'est pas la technologie. C'est l'incapacité du secteur à traduire la valeur du BIM en langage financier. Tant que les BIM Managers arriveront en réunion de budget sans chiffre propre à leur projet, le BIM restera perçu comme un coût et non comme un investissement.
Mon avis : chaque projet de plus de 5 millions d'euros au Luxembourg devrait commencer par un calcul ROI BIM. Pas pour prouver que le BIM fonctionne (ça, les études le montrent depuis 15 ans), mais pour calibrer l'investissement au contexte du projet. C'est ce qui transforme le BIM d'un poste de dépense en levier de marge.
Le calculateur est gratuit et disponible sur bimsmarter.eu. Testez-le avant votre prochaine réunion de budget.
